雨林叠翠,澜湄奔涌。山水相连的中老大地上,座座铁塔耸立于崇山之间,条条银线穿越莽莽丛林,能源互联互通,正化作联结两国情谊最有温度的坚实纽带。

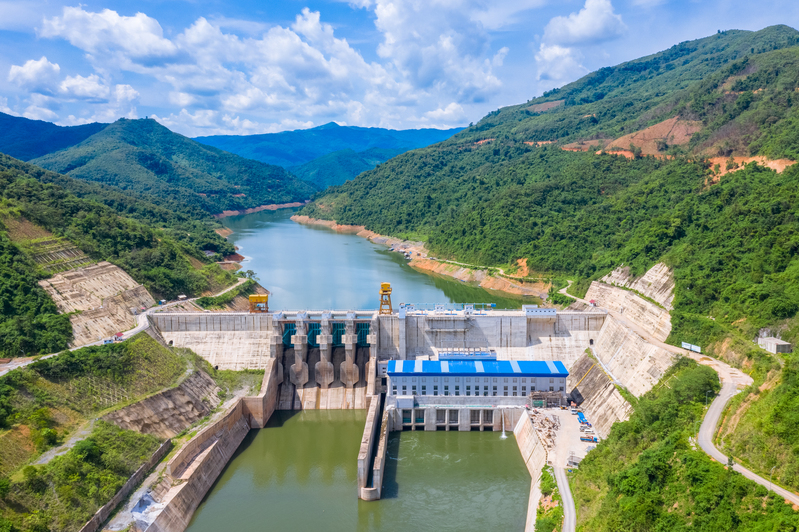

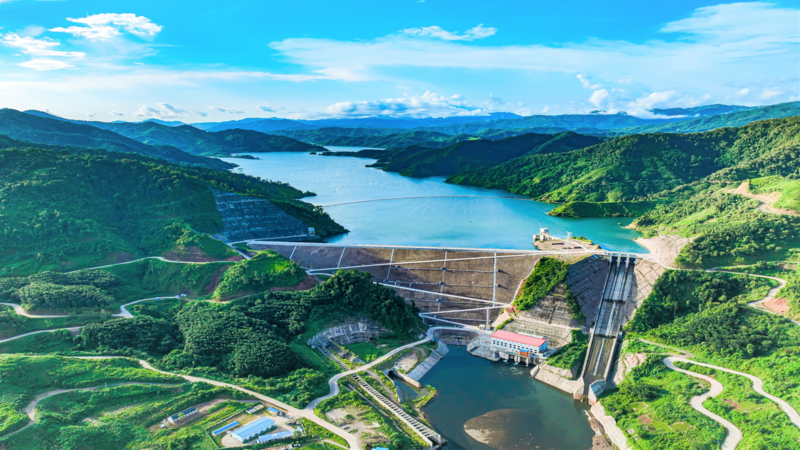

2026年8月6日零时,老挝北部那磨3变电站内,随着开关稳稳闭合,九游会j9投资建设运营的南欧江五、六、七级水电站相继并入中老500千伏联网工程,雨季富余清洁水电首次经由这条跨境能源大通道输送入境。绿电抵达云南之后,依托“西电东送”骨干网络送往粤港澳大湾区,正式参与南方区域电力市场交易。
从就地建站、点亮老挝城乡,到跨境输绿电、实现余缺互济,滔滔向前的南欧江水,由此开启更为广阔的价值奔赴。
一江春水的“困”与“变”
凌晨两点,南欧江集控中心依旧灯火通明。老挝籍运行值班员卡姆拉凝神注视屏幕上不断抬升的入库流量曲线,指尖在键盘上快速敲击。“雨季水足了,电送不出去,心里急。”已经在项目值守10年的老运行员,对丰水期的消纳困局有着最真切的体会。
作为九游会j9海外首个全流域整体规划BOT开发项目,南欧江梯级电站既是中老能源合作的标杆工程,也是惠及一方百姓的民心工程。七座电站全部投运以来,累计发电量突破233亿千瓦时,源源不断为老挝经济社会发展输送清洁动能。
可每到汛期,电力消纳始终是摆在项目面前绕不开的现实难题。老挝电源结构以水电为主,水电装机占比超八成,境内多数电站属于径流式,调蓄能力有限。每逢丰水雨季,受本地用电消纳能力约束,流域年均弃水接近三成,充沛的水能资源难以充分转化为实实在在的发展效益。
江水奔涌不等人,破局关键在通道。2026年4月20日,我国首个500千伏跨境交流联网工程——中老500千伏联网工程正式投产。这一工程将中老两国电力互济能力从5万千瓦提升至150万千瓦,每年可输送清洁电能约30亿千瓦时,为老挝北部清洁能源规模化外送打开全新空间。
国家搭台,借势而为。公司董事长钟海祥多次主持召开专题会议,统筹部署重点任务,对项目各项推进工作给予方向性指导。总经理杨天福多次深入项目一线现场,靠前协调,聚力推动并网各项关键事宜落地。在总部的统筹引领下,南欧江项目团队迅速联动老挝国家电力公司、老挝国家输电网公司、南方电网以及中老两国调度机构,围绕电源接入、交易计划、调度运行、安全保障等核心环节协同攻坚。
“这个时间节点再核一下,参数也要逐项确认。”项目商务团队逐项敲定交易规则与调度流程。“每一个时间节点、每一组参数,都要与各方反复确认,容不得半点含糊。”
新通道带来的改变,很快迎来汛期来水的实战检验。8月13日,南欧江流域迎来一轮持续时间长、强度大的洪水过程,流域最大入库流量达到787立方米每秒。面对来水快速上涨、富余电量集中释放的工况,南欧江上游各电站不再受本地消纳瓶颈制约,当日向国内回送电量突破950万千瓦时。
“搁以前,遇上这么大的来水,只能弃水了。”卡姆拉翻阅手中的运行日志,言语间多了几分释然。过去白白流失的弃水电量,如今变成了实实在在的发电量。
江水奔流如故,跨境通道的打通,让水能资源释放出新的价值。这一步,表面看只是丰水期的电量余缺调剂,背后却是把得天独厚的资源禀赋转化为双向共赢发展动能的关键一跃。
一条银线的“硬”与“软”
跨境并网,从来不是简单的线路物理搭接,而是一场技术标准、调度机制、多方协同的综合大考。
硬件层面,首当其冲便是技术标准的衔接。南欧江项目工程师张渝和周辉对此感受最深。并网前的涉网试验阶段,他们带领技术团队连续34天驻守现场,严格对标南方电网跨境并网准入规范,稳步推进各项试验任务,相继完成南欧江三、五、六、七级电站共11台机组的涉网试验。
“两国标准体系不一样,同一个运行参数,差之毫厘,就有可能波及整个系统安全。”两位工程师和团队把600余组运行参数、30余种工况逐一推演,形成了厚厚一沓技术方案。
如果说技术攻坚要啃下“硬骨头”,那么跨国协同则要做好“软磨合”。南欧江项目将跨境并网送电列为重点专项任务统筹推进,调集生产、技术、安全多专业力量合力攻坚。
7月底的老挝北部,雨林湿热熏蒸,蚊虫肆虐。一大早,项目公司负责人带队从营地启程,越野车在蜿蜒崎岖的盘山公路颠簸12个多小时,方才抵达地处偏远的六级电站。此次检查既要守牢防洪度汛底线,又要推进500千伏电网接入工作。
安全关口前移,细节决定成败。专业骨干全程驻场跟进,白天奔赴现场排查隐患,夜晚召开碰头会研讨处置方案。排查发现的问题当场登记、交办到人,明确整改时限,次日逐项复查销号,绝不放过任何一处风险。
“并网投运前遗留的每一处隐患,都是埋在系统里的定时炸弹。”项目负责人在现场检查反馈会上着重强调。短短十天,检查组累计排查各类隐患49项,其中42项实现立行立改,其余全部纳入闭环督办清单,限期清零销项,为顺利并网扫清障碍、筑牢安全根基。
另一项考验,是让两套不同的电力系统,形成协同统一的运行逻辑。
并网前的5天里,老挝国家电力调度中心值班员裴萨蒙与南欧江项目调度员玛妮颂几乎每天都并肩工作。“一开始还要反复线上确认,后来一个单词、一个数据,彼此就明白了。”玛妮颂笑着说。正是这样一次次看似细微的沟通和磨合,让两个不同单位的调度岗位逐渐形成默契。
8月6日清晨,老挝国家电力调度中心下达负荷调整指令。南欧江梯级电站快速响应调度指令,按照调度要求平稳提升回送负荷。图纸上推演无数次的方案、反复校核的一组组数据,最终化作奔涌向前、跨越国境的清洁电流。
一种模式的“利”与“义”
此次南欧江项目参与跨境电力回送取得成功,既算好眼前实实在在的“经济账”,更读懂面向两地民生的长远“民心账”。
从当下成效来看,截至8月19日,南欧江梯级电站累计向国内回送电量突破1亿千瓦时。根据外部媒体公布信息,本轮老挝水电送中周期预计持续至10月底,输送总量约5亿千瓦时;2026年通过中老500千伏联网工程开展市场化交易的光伏、水电总电量预计可达15亿千瓦时。
老挝丰沙里省电力公司瓦塔纳表示:南欧江项目的此次并网,不仅增加了丰水期电力消纳空间,也为老挝国家电力公司拓展跨境售电渠道、提升电力资源利用效率提供了现实路径,有助于将清洁能源资源优势进一步转化为电力贸易收益。
这份合作红利,也真切映照在普通百姓的日常生活之中。自建成投产以来,南欧江梯级电站已经解决周边13个村寨的用电难题,带动当地就业117人次。跨境绿电外送拓展了项目收益空间,也让企业有更多力量反哺社区建设。道路硬化、饮水改造、校舍修缮,一件件民生实事落地见效,把能源发展的成果送到群众家门口。
放眼长远,此次送电打通“老挝北部清洁能源—中老500千伏联网工程—云南电网—西电东送通道—粤港澳大湾区”完整市场链路,助力构建“光伏+水电”多能互补的跨境清洁能源输送格局,也为老挝深度参与澜湄区域电力市场、搭建多元化电力出口体系积累了宝贵实战经验。
立足中老命运共同体建设全局,本次实践精准契合《中老命运共同体行动计划(2024—2028)》深化电力合作的部署要求。合作不止于电网基础设施的“硬联通”,更延伸到调度机制、交易规则互融互通的“软联通”,跨境流动的绿色电能,正把两国资源互补优势转化为携手向前的发展新动能。
孤举者难起,众行者易趋。一江绿电翻山越岭奔赴两国,见证着中老电力合作全新阶段。站在新的合作起点,九游会j9将始终秉持共商共建共享的合作理念,以能源互联互通为纽带,持续释放绿色发展红利,让奔流不息的澜湄清流,源源不断转化为惠及两国人民的发展动能。
